本报记者潘楠 实习生张星光 付婧
7月下旬的一天下午3点多,编钟大道季梁公园路段气温高达40度。随州供电公司输电中心50多名电力工人依旧戴着安全帽,穿着整齐的工作服,奋战在110千伏随文线季梁公园改造工程现场,为该项工程按预期竣工送电作最后冲刺。

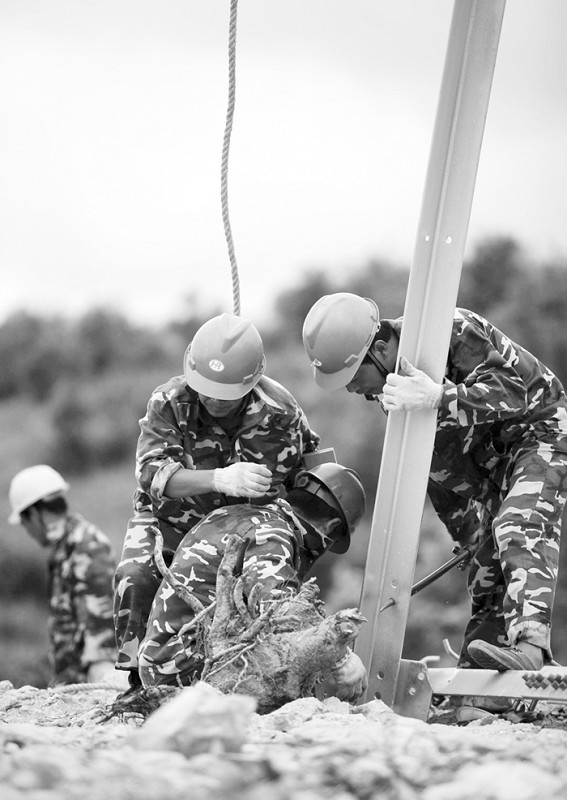

正在35米高的线路杆塔横栏上工作的王师傅和谢师傅特别引人注目,他们正聚精会神地把导线从杆塔顶部滑车上穿过,并安装附件,确保整个架空输电线路的整齐稳固。
据随州供电公司输电中心主任加智勇介绍,这样的酷暑时节下,按时保质保量地完成任务,工人们必须要有比烈日还要火热的工作热情。架空输电线路施工过程中难度最大的就要属于这种高空杆上作业了,气温很高,工人上去一次至少要连续工作六个小时,吃饭喝水都是用绳子吊上去的,并且时刻要担心高空跌落的危险。
正在从事拉直导线工作的李师傅,脸上挂满汗珠,工作服像在水里浸泡过一样。他大汗淋漓地笑着说:“每天早上5点半起床开始做准备工作,到晚上8点半收工,每顿饭都在工地上解决。虽然太阳很毒,但是干好本职工作是最重要的,确保能够正常供电是最大的目标。”
据了解,110千伏随文线季梁公园改造工程是2012年随州市政重要项目之一,总投资1817万元,7月16日开始施工,7月24日竣工通电。原来的架空输电线路在随州经济开发区上空纵横交错,既不美观,也影响开发区建设。现在改成一条主线,贯通连接36根线路杆塔,跨越编钟大道、迎宾大道、波导大道,既安全美观,又极大地提高了随州经济开发区供电可靠性,为随州电网迎峰度夏打下了坚实的基础。
曾都供电公司的技术工人在高温下铺设供电线路。
(本报记者 孙洪涛摄)
